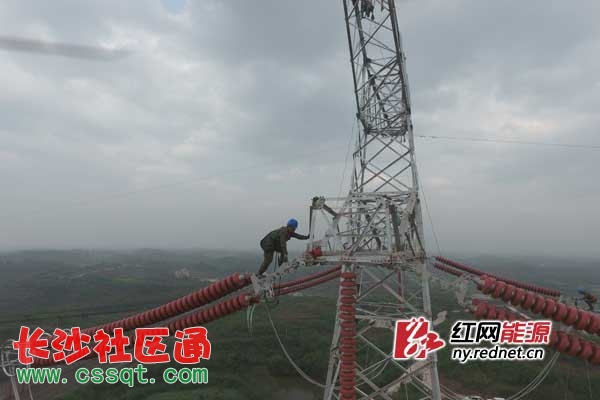

湖南電網工程公司檢修人員正進行高空作業檢修

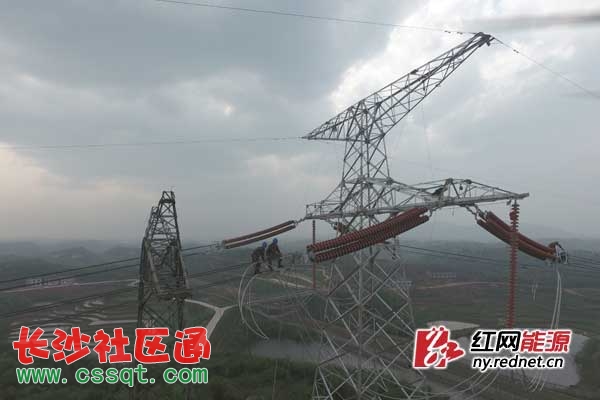

本次檢修完成了登塔檢查、走線檢查、絕緣子清掃等常規檢修項目
4月10日,隨著±500千伏江城線1031號塔位接地線的拆除,標志著由湖南省電網工程公司運維的該條線路2017年度停電檢修工作圓滿結束。
±500千伏江城線北起江陵換流站,南至鵝城換流站,湘粵兩省境內合計856.57千米。湖南段全長563.299千米,經常德、益陽、長沙、湘潭、婁底、衡陽、郴州7市19縣;廣東段全長293.271千米,經韶關、清遠共4市11縣(區)。
該公司本次檢修自4月1日開始,4月10日結束,為期10天。檢修期間,國網湖南省電力公司副總工程師漆銘鈞前往現場檢查指導,對檢修現場安全、質量管控情況進行了檢查,要求現場把關人員加強安全監督,保障人身安全;對三跨改造、防外破改造和通道治理工作進行了點評,要求加強典型經驗總結提煉推廣。同時,國網湖南省電力公司還組織技術支撐單位和檢修單位組成5個督查工作組,對115個檢修現場的安全措施落實、技術要求執行和質量驗收把關等工作進行了全過程督查,發現并督促整改檢修問題7項。
本次停電檢修歷時10天,國網湖南省電力公司共計投入包括湖南省電網工程公司在內的90個作業組、997名作業人員。完成了登塔檢查、走線檢查、絕緣子清掃、引流板螺栓緊固、零值檢測、常規缺陷消除等常規檢修項目,開展了123基39839片瓷復合絕緣子更換、21基68支防冰閃復合絕緣子更換、80基直流線路避雷器安裝、3處5基三跨獨立耐張段改造和5基地線(光纜)雙掛點改造、3處4基防外破鐵塔改造、79基30公里銹蝕地線更換等大修技改工作,進行了43基鹽密灰密取樣測試、28處三跨耐張線夾檢測等技術監督項目,并對鵝觀接地極線路進行了登塔檢查和消缺。計劃任務完成率100%。
更多>>熱門排行
更多>>長沙常用電話
長沙社區排行
·請注意語言文明,尊重網絡道德,并承擔一切因您的行為而直接或間接引起的法律責任。
·長沙社區通管理員有權保留或刪除其管轄留言中的任意非法內容。
